精馏装置安装说明

新闻来源:www.czxxyq.com    发布时间:2015-4-13 20:13:00     点击数:    标签:

以下是本装置的安装方法,如果有细节不了解的请随时与我们联系。注意:所有玻璃组件都必须轻拿轻放,安装过程中不得用力过大及碰撞,以免造成不必要的损失。

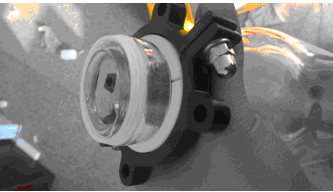

组装之前应先在各个玻璃接口上装好法兰夹,内置入四氟垫圈,以完 成组装的准备工作。如下图:

1.
整套设备应以精馏塔为基准安装。先把精馏塔用不锈钢夹具固定(位置在塔体突出的下部托住),把夹子手柄装在与温度计相对的一面(方便读取温度计示数)。两夹子应在保持平行。夹子不应过紧,夹柄能略微晃动即可。

2.  把塔用铝制黑十字架固定在支架上,塔体的垂直度可                  通过铝制黑十字架或塔上的不锈钢夹具来调整。底部与地面应流出电热套,烧瓶以及升降台的适当高度。
3.  装配精馏头电机总成,不同于以往电磁式精馏头,电机通过调整传感器之间的间隙来控制拨片摆动的幅度。一般不需要调整传感器的位置,已画好痕迹线。注意:必须了解电机摆动位置后再连接,否则可能把漏斗损坏。组装之前需通过控制面板来确定“出料”、“回流”各自的位置,然后将拨片插入精馏头漏斗内,再根据反复按:“出料”、“回流”两个按钮来调整位置,用螺丝紧固即可。然后把精馏头总成装在塔上部。上方用试管夹固定,如电机总成与后方支架顶死,可调整精馏塔位置来解决。

4.
如果要调整直管或其他不见位置及垂直度,不能单方面受力,应注意其他受力点以防损坏。把直管与精馏头另一接口连接,直管下方装上取样器(取样器瓶口位置自行调整)。
5.  把放料总成与取样器连接并用试管夹固定,接料瓶用试管夹托住。
6.  塔底将烧瓶紧固。
7.  固定控制盒。

8.  根据图中所示接线。(塔控温1为塔上半段控线,2为下半段控线,釜控温为加热套控线)。

塔开口端为上部,上面三个接头与控制箱侧面塔控温(

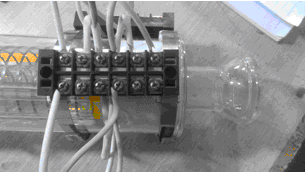

1)接头相连,下三个则是塔控(2)。釜控温接口将一根破电阻传感器接入插入加热套底部以测量温度,塔顶温接上一根传感器插入精馏头上部插槽内检测温度。

以塔开口端为上部,上面两个接头为塔控温(
1)加热电源,下两个为塔控(2)加热电源。釜控温接上加热套插座线路。精馏头电机插座在控制盒右侧。

9.   开机检测,看各个控制表是否有乱码,加热是否正常。

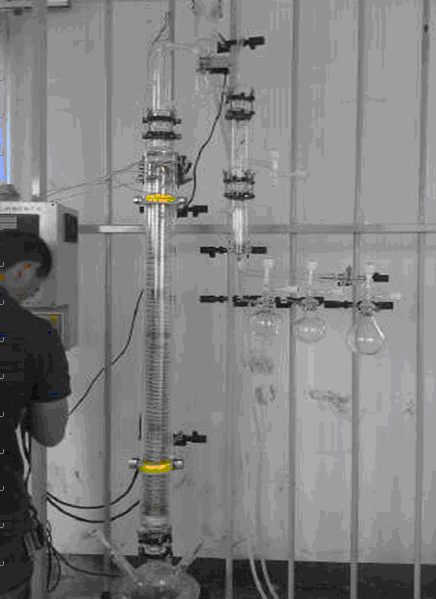

10.  安装完成(参考图如下:)

1.
操作方法:

/MSET键为设置参数,不需使用)

塔控温(1):上排数字为加热塔上半段温度,下排为加热功率。

塔控温(2):上排数字为加热塔下半段温度,下排为加热功率。

一般上部温度要比下部温度低些,每阶段输出功率都有相应的温度范围,根据实际情况调节。

釜控温:上排显示的是加热套底部的温度,通过按上下键来调整温度,下排为加热功率。

塔顶温:显示塔顶精馏头温度。

2.  回流比控制仪:

回流:精馏头一直处于回流状态。

出料:精馏头一直处于出料状态。

自动:根据调节出料及回流的比例来回循环工作。

设置:按一下为回流的比例,通过加减键来调节。再按下为出料比例,也是通过加减键来调节。
